第 8 章 · 学习路径与复飞

从零到独立飞行的训练体系 + 停飞后复飞的完整流程。

REV 1.3 · 2026-08-31 · last_updated 2026-08-31
本章定位

本章写给两类读者:第一类是从零起步想学的飞行员,第二类是 停飞一段时间后想回归的飞行员。对你来说,第二类是重点。§8.5 的"复飞流程"会基于一个典型场景——30+ 岁、初级执照、停飞 2 年、装备闲置、想独立飞回原来的水平——给出 6 个月计划。

§8.1 5 阶段训练体系

全球通行的训练体系基本一致:以 IPPI 卡(International Pilot Proficiency Identification) 为参照,分 5 个阶段,每个阶段有明确的 时长 · 训练内容 · 通过标准。国内中国航空运动协会(ASFC)、各地方协会、欧洲主流学校(FFVL/SHV/DHV)都遵循这一框架,只是细节术语不同。

5 阶段的本质是 "被动安全 → 主动飞行 → 自主决策" 的递进。低级别阶段允许较低的伞衣等级(EN A/LTF 1),随着飞行员能力提升,逐步解锁更高级伞(EN B/C/D/LTF 2-3)和更复杂的飞行场景(热气流、越野、应急)。

阶段一:地面训练(Ground School)

维度内容
时长3-7 天集中课 + 课后复习
内容气象基础(风、热气流、稳定度)、伞衣气动(升阻比、失速原理)、装备认知(伞/座袋/备用伞/头盔/仪表)、法规(空域、申报、保险)、紧急程序(备用伞、塌陷、绞线)、场地规则
通过标准笔试 ≥ 80%;能正确铺伞、连接、连接 5 步检查;能在沙地/缓坡完成 5 次正起练习
对应 IPPI学员卡(Student Pilot)

地面训练通常在 训练场 完成:林州、永安山、富阳等都有专门的训练坡(坡度 20°-35°、长度 30-100 米、风向稳定)。教学员"铺伞 → 5 步检查 → 起伞 → 跑 → 升空"的基本动作链。

阶段二:基础飞行(Basic Flight)

维度内容
时长5-10 个飞行日,30-60 次小坡起飞
内容5 步正起(占 70% 训练量)、平飞、转弯(标准 30°/45°/60°)、耳朵收伞(ears)、轻柔 FLARE 着陆
通过标准连续 5 次自主正起成功(不需教练介入)、连续 5 次着陆在 5 米靶圈内、转弯坡度与方向控制稳定
对应 IPPIIPPI-1(Novice)

这个阶段几乎所有的时间都在 小坡(高度差 50-200 米)。重点不是"飞得高",是 把起飞和着陆的肌肉记忆刻进身体。多数停飞 2 年的飞行员回到这个阶段都不困难——肌肉记忆衰减比想象得慢。

阶段三:进阶飞行(Intermediate)

维度内容
时长15-30 个飞行日,100+ 次飞行
内容中等坡度起飞(高度差 300-800 米)、侧风/弱风/不稳定气流下起飞、SIV 基础(不对称塌陷恢复、备用伞抛投)、反起、热气流入门(找核心、盘旋)
通过标准能在 15 km/h 侧风下独立正起;能在空中 5 秒内识别并恢复 50% 不对称塌陷;能在 0.5-1.5 m/s 弱热气流中盘旋 3 圈以上
对应 IPPIIPPI-2 / IPPI-3

这是从"会飞"到"独立飞"的分水岭。SIV 课程 在此阶段必须完成一次——不光是技能,更是心理建设的关键一步(见 §8.4)。热气流训练通常在阳朔、万峰林、罗平等气流稳定的场地进行。

阶段四:独立飞行(Independent Pilot)

维度内容
时长30-80 个飞行日,200-500 次飞行
内容中强热气流(2-4 m/s)、山脊动力(Soaring)、越野 XC 入门(5-50 km)、应急程序精熟、跨场地飞行、自主气象判断
通过标准能在 3+ m/s 强热气流中盘旋不失控;能完成 20 km 越野;能在不同气象条件下连续飞 3 小时;具备完备的 IF-THEN 预案
对应 IPPIIPPI-4

这是绝大多数 休闲飞行员 终身停留的阶段。具备独立判断和越野能力,能在熟悉的场地安全地飞 1-3 小时。

阶段五:高级 / 越野 / 教学(Advanced / XC / Instructor)

维度内容
时长100+ 飞行日,500-2000+ 次飞行
内容长距离越野(100-500 km)、复杂气象(逆温层、过山气流)、竞技飞行、Acro、教练 / Tandem 资质培训
通过标准由协会评估。多数国家要求 IPPI-5 + 300+ 飞行小时 + 教练签字 + 笔试
对应 IPPIIPPI-5(Advanced)

停飞 2 年回归的飞行员,复飞目标应设定为阶段四——也就是回到你原来停飞时的水平。不要急于追求阶段五,那是另一个 3-5 年的训练周期。

一个常被忽略的真相

5 阶段体系是 线性建议,不是法律。每个阶段的时长因人而异:体能好的人可能阶段二只要 3 个飞行日,体能差的人可能需要 15 个。急着跳过阶段 → 大概率在阶段三/四翻车。复飞尤其要尊重这一节奏。

5 阶段对照表

阶段累计飞行伞衣等级地形气象核心能力
一 地面0—训练坡稳定风 ≤15 km/h理论 + 铺伞
二 基础30-60 次EN A小坡稳定风 ≤20 km/h正起 / 着陆
三 进阶100+ 次EN A-B中坡中弱热气流SIV / 弱热
四 独立200+ 次EN B-C大坡 / 山脊中强热气流越野 / 自主判断
五 高级500+ 次EN C-D任意复杂气象长距 / 教学

§8.2 如何选教练与训练场

选错教练 = 用金钱和时间买教训。在国内,滑翔伞培训市场良莠不齐——有 IPPI-5 + ASFC 认证 + 10 年经验的资深教练,也有"会飞就敢教"的飞友。本节帮你 识别两类人,避免两类场地。

好教练的 6 个信号

  1. 持有有效 IPPI-4 以上 + 教练资质。国内常见 ASFC / SHV / DHV 教练证。如果只说"我飞了 10 年"没证书,谨慎。
  2. 能说清楚 5 阶段训练大纲。被问到"你教什么、用什么教材"时,能立刻给你书面大纲。
  3. 愿意谈失败和事故。好教练会主动告诉你他学员的事故、自己出过的险。回避或美化事故的教练 = 不会做风险管理。
  4. 拒绝带你飞过能力的条件。如果你提出不合理的训练条件(强风、雷暴前、低温),好教练会直接拒绝。
  5. 教学时长透明、按阶段收费。动辄"包学会 3 万"往往是套路;合理的收费是分阶段(地面 5K + 阶段二 8K + SIV 6K)。
  6. 有固定训练场地 + 长期合作的助理教练。单一教练没场地或依赖"去山里随便找坡"的模式,组织能力差。

野鸡教练的 5 个红旗

见到这些,立刻走
  • 无法出示 IPPI 卡 / 协会证书,只发朋友圈截图
  • 承诺"7 天学会"——5 阶段体系设计上至少需要 30-60 个飞行日
  • 场地临时变更:出发前才告诉你"今天换地方"
  • 无备用伞训练:教完阶段二没做过一次备用伞抛投演示
  • 拒绝签署训练记录 / 阶段评估表:出了问题无法追溯

训练场地的 4 个标准

  • 坡度 20°-35°:太缓起不来、太陡危险。训练坡要求长度 30 米以上、坡面平整无障碍
  • 风向稳定:上午 9-11 点为迎坡风,下午容易热气流乱流。训练场最好有 风向旗 + 风袋 实时可见
  • 着陆场开阔:至少 100×100 米平整草地,无围栏 / 沟渠 / 公路
  • 气象站或邻近气象数据:训练场应能查到当日 METAR 或附近自动站数据

推荐的国内训练场地

场地省份特点适合阶段
林州林虑山河南北方最大训练场,基础设施完善,气流稳定一/二
永安山浙江华东最近训练场,江浙沪首选,俱乐部密集一/二/三
富阳永安山浙江同上,永安山片区包含多个坡向一/二
万峰林贵州西南最佳热气流场,季节性好(10 月-4 月)三/四
罗平云南冬季热气流王国,1-3 月最佳四
阳朔广西喀斯特地形 + 漓江景观,越野经典场地三/四
亚丁 / 玉龙雪山四川/云南高原气流(4500+ m),需高原训练经验五

训练模式:集中 vs 分散

国内常见两种模式:集中训练营(7-14 天住山、密集飞行)和 周末班(每周末飞 1-2 天)。

  • 集中营优势:节奏紧凑、同一教练连续带飞、起飞次数多
  • 集中营劣势:体力透支、信息过载、心理压力大
  • 周末班优势:心理负担小、有时间消化
  • 周末班劣势:天气依赖性强、周期长
复飞推荐

对你来说(停飞 2 年回归),集中营不适合。建议:周末班 + 阶段评估 + 在每个阶段之间给自己 2-3 周休息消化。复飞不是冲刺,是马拉松。

§8.3 体能训练

滑翔伞是 "看着轻松,实际全身运动" 的项目。一个中等坡度(500 米落差)的飞行日,飞行员实际承担:

  • 徒步上山:背负 15-20 kg 装备,30-90 分钟上山,消耗 300-600 大卡
  • 起飞动作:5 步正起需要爆发性前冲 + 持续对抗伞的拉力,相当于 3-5 秒全力冲刺
  • 空中姿态控制:核心肌群持续紧张(特别是腰背),单次飞行 1-3 小时
  • 着陆:FLARE 时双腿承受 3-5 倍体重的冲击力,需要腿部缓冲

2 年没飞的飞行员,最大的体能退化是:核心肌群(腰腹背部)、腿部爆发力、心肺耐力。这三项在 30+ 岁男性的自然衰减中是最快的。

3 类必练内容

A. 核心肌群(每周 3 次)

  • 平板支撑(Plank):3 组 × 60 秒。强化整体躯干稳定
  • 死虫式(Dead Bug):3 组 × 12 次/侧。强化腹横肌 + 协调
  • 鸟狗式(Bird Dog):3 组 × 12 次/侧。强化腰背 + 平衡
  • 侧平板(Side Plank):2 组 × 30 秒/侧。强化侧腰(着陆侧风补偿用)
  • 卷腹(Crunch):3 组 × 20 次。基础腹直肌

B. 腿部爆发力(每周 2 次)

  • 深蹲(Squat):4 组 × 10 次。腿部基础力量
  • 弓步蹲(Lunge):3 组 × 12 次/腿。单腿稳定性
  • 跳箱(Box Jump):3 组 × 6 次。模拟起飞爆发
  • 保加利亚分腿蹲(Bulgarian Split Squat):3 组 × 10 次/腿。不对称腿部力量

C. 心肺 / 跑山(每周 2-3 次)

  • 慢跑:每周 2 次 × 30-40 分钟,配速 6-7 km/h。心肺基础
  • 跑山:每周 1 次,背 5-10 kg 跑坡 200-500 米海拔。心肺 + 模拟上山
  • 间歇跑(Interval):400 米 × 6 组快慢交替。模拟起飞爆发 + 恢复

6 周基础体能计划

周核心腿部心肺 / 跑山目标
W1平板 3×30s + 死虫 3×8深蹲 3×10(自重)慢跑 2×30min找回动作感觉
W2平板 3×45s + 鸟狗 3×10深蹲 3×10 + 弓步 3×8慢跑 2×35min建立基础耐力
W3平板 3×60s + 侧平板 2×20s深蹲 4×10 + 跳箱 3×4跑山 1×30min + 慢跑 1×30min引入爆发力
W4平板 3×60s + 死虫 3×12 + 卷腹 3×15深蹲 4×12 + 弓步 3×10 + 跳箱 3×6跑山 1×40min(背 5kg)+ 间歇 1×恢复飞行的基础体能
W5维持 W4 强度保加利亚蹲 3×10 加入跑山 1×45min(背 8kg)+ 慢跑 1×40min模拟上山负重
W6维持 + 加 1 组维持 + 加 1 组跑山 1×60min(背 10kg)达到能负重上山飞行

6 周后体能恢复到能背 15 kg 上山、连续飞 2 个起落不疲劳的水平。之后再保持每周 2-3 次训练的频率,体能不会成为飞行的瓶颈。

复飞期(6 个月)的体能维持

体能 = 安全的物质基础

疲劳是事故的最大诱因之一。体能不够的飞行员会:起飞动作变形(漏步骤)、空中反应变慢、着陆 FLARE 不充分。复飞期间(6 个月)体能训练不能停,建议每周至少 3 次、每次 30-45 分钟。

§8.4 心理建设

这是 整个复飞流程最容易被低估的一环。你能背完所有应急程序、能在地面上完美铺伞、能在风袋前冷静判断——但站在起飞线上腿软、手心出汗、脑子里一片空白。这是 正常反应,不是"我不行"。

停飞 2 年后的你,身体的肌肉记忆还在,但 心理的"飞行自我" 已经生锈了。要重新激活它,需要时间 + 方法。

4 类典型心理问题

① 起飞前紧张(Pre-launch anxiety)

表现:走到起飞线时心跳 100+、手心出汗、反复检查装备、想"再等等"。
原因:大脑在重新评估"我能不能安全地飞"这件事,停飞前的某次不利飞行(或听说的事故)被放大。
破解:

  • 5 分钟呼吸法:起飞前坐在装备上,4 秒吸气、7 秒屏气、8 秒呼气,循环 5 次。能降低心率 15-20 bpm
  • 口头复述 5 步检查:说出声。心理学上叫"自我陈述法",能把抽象的紧张变成具体任务
  • 信任系统:反复告诉自己"伞不会自己塌"、"备用伞 100% 能开"、"教练在旁边"

② 着陆恐惧(Landing fear)

表现:进近时拉高、复飞、错过靶圈。
原因:着陆是滑翔伞事故最集中的一环(占 40%)。停飞后大脑对"着陆的精确控制"信心下降。
破解:

  • 先在训练坡重复着陆:低风险(高度 30-50 米),重复 5-10 次直到信心回来
  • 大声喊"FLARE":FLARE 时喊出来能强制身体反应,避免"忘了拉"
  • 永远有备降方案:每个进近前都问自己"如果这一把没拉好,我能复飞吗"

③ 高度适应(Altitude re-acclimatization)

表现:离地 100 米就开始紧张、想"赶紧落地"。
原因:人类对高度的恐惧是本能,2 年没飞后本能被放大。
破解:

  • 渐进式高度适应:第一次飞 100 米、第二次 300 米、第三次 500 米、第四次 800 米
  • 不要在第一天飞大坡:复飞头 3 个飞行日只用 200 米以下的训练坡
  • 和"高空"交朋友:带飞 + 教练同伞 1000+ 米 → 你会发现高度本身不可怕

④ "明明会飞却紧张"

表现:理性上知道能飞,感性上就是怕。
原因:认知 vs 情感的脱节。理性说"概率上安全",感性说"但万一呢"。
破解:

  • 接受"紧张"而非"消除紧张":紧张是身体的预警系统,不是 bug。目标是把紧张控制在 5-6 分(10 分制),不是降到 0
  • SIV 课程:在可控环境下主动诱发失速 / 塌陷 / 螺旋,用身体记忆覆盖心理恐惧。强烈建议
  • 飞行日志:每次飞行后写下"紧张度(1-10)"+"实际发生了什么"。3 个月后回看,你会发现自己担心的 90% 都没发生
  • 不要"证明自己":复飞不是为了向谁证明,是为了乐趣。带"证明"心态飞最容易出事
心理建设的 3 个时间节点
  • 复飞前 4 周:飞行日志 + 体能启动 + 装备复检("准备感"是关键)
  • 复飞头 3 个飞行日:只飞训练坡、只飞小坡、必须有教练或同伴在场
  • 复飞第 2-3 个月:SIV 课程 + 双人带飞 + 心理评估(如果紧张持续 ≥7/10 考虑暂停)

§8.5 复飞流程(Re-Currency Training)

这是本章的核心。复飞不是"再飞一次",是一套完整流程:装备复检 → SIV 复训 → 双人带飞 → 教练评估 → 独立飞行,全程 6 个月。

下列时间表基于一个典型场景:30+ 岁男性、初级执照(IPPI-2/3)、停飞 24 个月、装备闲置、原飞行小时 ~30-50 小时、有初级 SIV 经验。如果你停飞时间更长 / 更短、年龄更大 / 更小,需要相应延长 / 缩短。

不要跳步

下面 6 个月计划是 最小可行流程。任何步骤压缩(如跳过 SIV 直接独立飞)都会大幅增加风险。宁可慢 2 个月,不要快 1 周。

第 1 个月:准备期

目标

  • 装备复检 + 必要的更换 / 维护
  • 体能启动(按 §8.3 的 W1-W2)
  • 心理准备(重读本手册 CH 01-07、回顾飞行日志)
  • SIV 课程报名(建议 3-4 月天气窗口期报名)

具体行动

  1. 装备复检(重要!详见 CH02):伞衣使用年限(EN 认证是一次性测试标准,无到期日,但伞衣使用超过 5 年或累计飞行小时超过厂家建议值时建议翻修或退役)、绳组是否毛刺、座袋织带是否磨损、备用伞是否过期(按制造商规定,通常 6-12 个月要重包)、头盔是否过保(多数 5 年)。
  2. 采购 / 翻新:根据复检清单更换损坏部件。如果伞衣超过 5 年或累计飞行 200+ 小时,强烈建议翻修或换新伞(新 EN-B 入门伞 ~25,000-35,000 RMB)。
  3. 联系 SIV 学校:永安山、万峰林、罗平都有定期 SIV 班,提前 2-3 个月预订。
  4. 体能 W1-W2:平板 + 慢跑,建立基础。
  5. 心理准备:每天读 1 节本手册、做 5 分钟呼吸练习、加入 1 个滑翔伞微信群(旁观同行交流)。

通过标准

  • 装备 100% 复检完成,损坏件更换到位
  • 体能 W1-W2 完成,能慢跑 30 分钟不疲劳
  • SIV 课程报名成功(建议排在第 2-3 个月)
  • 心理状态:紧张度 ≤4/10,对复飞有期待而非抗拒

危险信号(暂停计划)

以下情况出现 → 暂停 + 重新评估
  • 装备复检发现伞衣结构性损伤(如主梁断裂、大范围 UV 退化)→ 必须换新伞,不可修补后继续使用
  • 心理紧张度持续 ≥7/10 → 暂停一周 + 找有经验飞行员聊天
  • 体能启动 2 周后仍然无法慢跑 30 分钟 → 体检 + 推迟复飞
  • 工作 / 家庭出现重大变动 → 推迟整个计划至少 1 个月

第 2 个月:SIV 课程 + 双人带飞

目标

  • 完成 3-5 天 SIV 课程(空中模拟事故训练)
  • 完成 1-2 次双人带飞(Tandem,作为乘客)
  • 教练面对面评估你的身体记忆

具体行动

  1. SIV 课程(3-5 天):在空中由教练诱发不对称塌陷、完全塌陷、SAT、螺旋等失控状态,你练习识别 + 恢复。多数 SIV 学校会要求你在水中 / 着陆场先抛投备用伞。
  2. 备用伞抛投:SIV 期间至少 1 次水中抛投(教练带伞包跳入水中),确认你能 3 秒内定位 + 抛投。
  3. 双人带飞(Tandem):作为乘客飞 1-2 次。目的不是"玩",是让你的身体重新适应"离地 500-1000 米 + 速度 + 失重感"。强烈建议让 SIV 教练带你飞,能结合讲解。
  4. 教练评估:SIV 结束后,教练会口头评估你的反应速度、决策质量、紧张度。听取反馈,不辩解。

通过标准

  • SIV 课程合格(多数学校要求完成 8-10 个科目)
  • 备用伞抛投 ≤ 3 秒
  • 双人带飞后紧张度下降(从 7/10 降到 ≤5/10)
  • 教练签字确认可以进入独立飞行

危险信号

以下情况出现 → 暂停
  • SIV 课程中对 50% 不对称塌陷的恢复时间 >5 秒 → 暂停 + 加练
  • 备用伞抛投演练 3 秒内做不到 → 不能进入独立飞行,必须重练
  • 双人带飞后紧张度不下降反而上升 → 暂停 + 心理辅导
  • SIV 中出现"明明会做但反应不过来"的现象 → 重新评估是否需要更多地面训练

第 3 个月:低条件独立飞行

目标

  • 回到小坡独立飞行(高度差 100-300 米)
  • 累计独立飞行 5-10 次
  • 完成至少 1 次地面 5 步检查 + 起飞的"无错执行"

具体行动

  1. 选场地:用熟悉的训练坡(你之前学飞时的坡)。万峰林、罗平的大坡不适合这个月。
  2. 选气象:风速 ≤15 km/h 稳定风、无明显热气流活动时段(早晨 8-10 点 / 下午 4 点后)、无降水预报。
  3. 首次独立飞行必须有同伴:至少 1 名有 IPPI-3 以上执照的飞行员在场,不能单独飞。
  4. 每次飞前用 5P 框架(见 卷二 §2.3.1 5P 风险评估),逐项打钩。
  5. 每次飞行后记录:起飞时间、风速、着陆点偏离靶圈距离、紧张度、特殊情况。

通过标准

  • 连续 5 次独立正起成功
  • 着陆在靶圈 10 米内 ≥ 3 次
  • 无应急程序触发
  • 同伴观察报告:"动作连贯、节奏稳定"

危险信号

以下情况出现 → 暂停一个月
  • 连续 3 次着陆超过 20 米偏离 → 暂停 + 单独练着陆
  • 某次飞行中触发了紧急程序(备用伞 / 大塌陷恢复)→ 暂停 + 与教练复盘
  • 飞行后紧张度 ≥7/10 → 暂停 + 心理评估
  • 装备出现异常(如起飞时绳组断裂、备用伞扣件失效)→ 装备退役 + 重检

第 4 个月:热气流入门

目标

  • 在中等坡度(300-600 米落差)独立飞行
  • 累计独立飞行 15-25 次(含本阶段)
  • 独立热气流盘旋 3 圈以上

具体行动

  1. 场地升级:从训练坡 → 中等坡(阳朔、永安山中坡、万峰林缓坡)。
  2. 选气象:风速 ≤20 km/h、上午 11 点后有弱热气流(0.5-1.5 m/s)。
  3. 找热气流:先在熟悉的坡前气流区盘旋,观察地形(阳光面 / 暗面)+ 鸟的活动。
  4. 保持:第一次独立飞热气流,盘旋不超过 5 圈、累计上升不超过 200 米(避免飞到自己不熟悉的高度)。
  5. 读懂 §3.4-3.5:本手册气象章节关于热气流识别和盘旋技巧的部分。

通过标准

  • 能在 1-2 m/s 弱热气流中稳定盘旋 5 圈以上
  • 着陆点可控(不出现"飘太远没把握"的情况)
  • 空中能清晰判断"上升 vs 下降"
  • 累计独立飞行 ≥ 15 次

危险信号

以下情况出现 → 退回第 3 个月
  • 2 次以上出现"飞进热气流但盘旋失败 + 高度损失 ≥300 米" → 退回小坡 + 重练
  • 进入 3+ m/s 强热气流(不受控爬升到云底)→ 立即撤退出气流+ 暂停一周
  • 出现"过度自信"(拒绝听气象预报、独自去大坡)→ 强制暂停 + 重读 卷二 §2.3.4 IF-THEN 预案

第 5 个月:场地 / 气象升级

目标

  • 在更大坡度(500-1000 米落差)+ 复杂气象下独立飞行
  • 累计独立飞行 25-40 次
  • 在 2-3 m/s 中等热气流中稳定盘旋

具体行动

  1. 场地:阳朔高处、万峰林山脊、林虑山主坡。
  2. 气象:风速 ≤25 km/h、热气流 1-3 m/s、可能有山脊动力(上午侧风 15+ km/h)。
  3. 山脊动力训练:在山脊上做"S"形往返(ridge soaring),不离开山脊投影范围。
  4. 结伴飞行:所有飞行至少 1 名同伴,没有同伴不飞。
  5. 飞行日志详细化:记录每次的起飞方向、风向变化、热气流位置。

通过标准

  • 能在不同气象条件下稳定飞行 ≥ 2 小时
  • 能在中等热气流 + 山脊动力下做出 50+ km/h 飞行速度的"高效飞行"
  • 着陆点偏差 ≤ 15 米
  • 无安全事件

危险信号

以下情况出现 → 退回第 4 个月
  • 在 3+ m/s 热气流中失稳(冲压 / 摆荡 / 失速接近)→ 暂停 + SIV 加练
  • 遇到 25+ km/h 强风或雷暴前征兆 → 立即着陆,不可恋飞
  • 3 次以上偏离原计划(想去 1 小时结果飞了 3 小时)→ 暂停 + 重读 IF-THEN 预案

第 6 个月:越野尝试 + 等级评估

目标

  • 完成首次越野(5-20 km 直线距离)
  • 独立飞行 40+ 次累计
  • 评估是否回到停飞前的技术水平

具体行动

  1. 越野路线规划:选你熟悉的场地 + 明确的着陆备降点 + 沿公路/河流的"安全廊道"。
  2. 气象窗口:选稳定天气(晴朗、弱风、连续晴 ≥ 3 天)。
  3. 通讯:手持 GPS + 充电宝 + 手机备用。起飞前告知地面人员路线和预计着陆时间。
  4. 第一飞:5-10 km 短越野,沿山脊 / 河谷 / 公路。着陆点必须有可识别目标。
  5. 写日志:记录路线、风、热气流使用情况、失误。下次复盘。

通过标准

  • 完成 ≥ 1 次 5+ km 越野
  • 独立判断气象 + 装备 + 体能 = 完全胜任
  • 飞行紧张度稳定在 3-4/10("享受"而非"焦虑")
  • 教练或资深飞行员评估:"已达到停飞前的 IPPI 等级,可以恢复正常训练节奏"

危险信号

以下情况出现 → 不要进入越野
  • 气象预报当天有变化(锋面过境、午后雷暴)→ 推迟
  • 体能 / 精神状态不佳 → 推迟
  • 对越野路线不熟悉 → 必须预先侦察地面,不能"边飞边看"
  • 同伴不足 → 至少 1 人,最好 2 人一起飞

复飞流程总览

月主题关键产出是否独立飞
1准备期装备复检完成 + 体能 W1-W2 + SIV 报名否
2SIV + 带飞SIV 合格 + 双人带飞 ≥ 1 次 + 教练签字否
3小坡独立独立飞行 5-10 次 + 全部着陆 ≤ 10 米是(小坡)
4热气流入门独立飞行 15-25 次 + 弱热盘旋是(中坡)
5场地升级独立飞行 25-40 次 + 中强热 + 山脊是(大坡)
6越野 + 评估越野 ≥ 1 次 + 评估回到原等级是(越野)

复飞的 3 个里程碑

里程碑 1 · 第一次独立起飞(第 3 个月)

这是心理上最重要的一刻。"我又能飞了"这件事在你重新踏上空中的瞬间成立。仪式感很重要——给自己写一段话,记录当时的感受。

里程碑 2 · 第一次独立盘热(第 4 个月)

从"被气流推着走"到"主动利用气流",这是技术等级的飞跃。第一次成功盘上 100 米的高度增益时,你会明白为什么飞滑翔伞。

里程碑 3 · 第一次越野着陆(第 6 个月)

不再回到起飞点,而是落在几公里 / 十几公里外的另一个着陆场——这是"自由"的具象。完成这一次,你就真的回到了停飞前的水平。

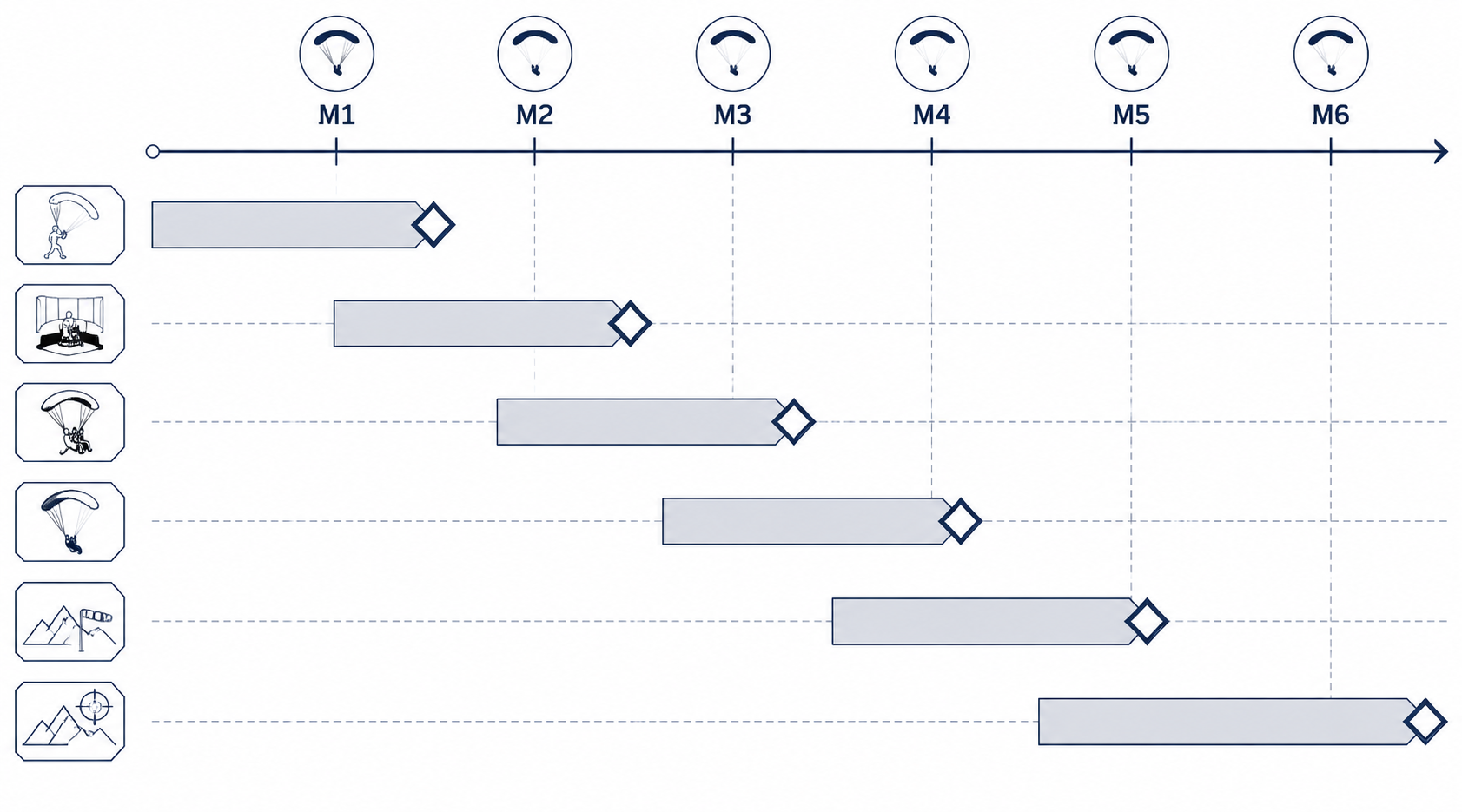

图 8.5 六个月复飞甘特——M1-M6 渐进训练
图 8.5 · 6 个月复飞时间表:从装备复检到越野入门,3 个关键里程碑 + 暂停触发条件

§8.6 场地 · 术语 · 书单

国内主要飞行场地(按地区)

华北 / 东北

场地省份高度差最佳季节特点
林州林虑山河南400-800 m5-10 月北方规模最大,多个坡向,气流稳定
张家口河北300-600 m6-9 月京郊最近,热气流中等
长白山吉林500-1000 m7-9 月夏季最佳,东北唯一的山地飞行

华东 / 华中

场地省份高度差最佳季节特点
永安山浙江200-600 m全年(除严冬)华东首选,俱乐部密集,培训完善
富阳浙江200-400 m全年训练坡为主,初学者友好
苏州西山江苏100-300 m3-11 月江浙沪最近的小坡
武功山江西500-1500 m5-10 月草甸飞行 + 越野天堂

华南 / 西南

场地省份高度差最佳季节特点
阳朔广西300-800 m4-10 月喀斯特 + 漓江,越野经典
万峰林贵州300-800 m10 月-4 月西南最佳热气流,稳定干燥
罗平云南300-1000 m11 月-3 月冬季越野之王,1-3 月最佳
丽江 / 玉龙雪山云南1000+ m10 月-5 月高原气流,需高原训练

西北

场地省份高度差最佳季节特点
嘉峪关甘肃200-500 m5-9 月西北少有飞行点,气流稳定
天山新疆800-2000 m6-8 月夏季越野,山地辽阔

关键术语回顾

术语含义
IPPIInternational Pilot Proficiency Identification,国际飞行员能力认证卡
EN 认证欧洲伞衣安全认证(A/B/C/D 四级,A 最稳定,D 最激进)
LTF德国伞衣认证(与 EN 对应,1/2/3 三级)
SIVSimulation d'Incidents en Vol,空中模拟事故训练
XCCross-Country,越野飞行
5PPilot / Plane / Pack / Place / Pressure,起飞前决策框架
FLARE着陆前拉大刹车减速的动作
正起 / 反起Forward / Backward Launch 两种起飞方式
SAT前缘塌陷后伞衣保持向后倾斜状态
Ears收外侧翼翼尖降低飞行速度
Tandem双人带飞(一名驾驶员 + 一名乘客)
备用伞 / 救生伞Reserve parachute,主伞失效时使用
METAR地面观测报告(机场每小时发布)
CRMCrew Resource Management,机组(伞)资源管理

推荐书单

入门必读

  • 《The Paragliding Bible》(英文,Bruce Goldsmith 著)—— 全球最权威的综合教材,覆盖 5 阶段训练全谱系
  • 《Paragliding: The Beginner's Guide》(英文,Kelly Farley 著)—— 入门友好,图文并茂
  • 《滑翔伞运动》(中文,廖小兵等)—— 国内最系统的中文教材

气象 / 飞行原理

  • 《Meteorology for Paraglider Pilots》(英文,David Hothersall 著)—— 滑翔伞专项气象
  • 《Understanding the Sky》(英文,Dennis Pagen 著)—— 通俗易懂的天气学

SIV / 高级

  • 《SIV Manual》(英文,多家 SIV 学校出版)—— SIV 训练专用
  • 《Acro Manual》(英文)—— Acro 特技专项(仅 IPPI-4+ 适用)

心理 / 决策

  • 《The Better Angels of Our Nature》(Steven Pinker)—— 风险认知(与滑翔伞无关,但改变你看风险的方式)
  • 《Thinking, Fast and Slow》(Daniel Kahneman)—— 决策心理学

下一章预告

本章之后,本手册的"知识卷"完整结束。接下来推荐你回到卷二(§2.1-§2.6),按日常使用顺序建立你的个人手册系统。复飞期间的每一次飞行前,都请打开 §2.1 起飞前检查——那是 2 年未用的肌肉记忆之外,最重要的安全网。

CH 08 / 08 · 知识卷完结 卷一目录
